G219线昭苏至温宿公路建设项目
施工方抢抓时间,
聚焦目标任务,
全力以赴推进施工任务,
确保项目建设有序进行。

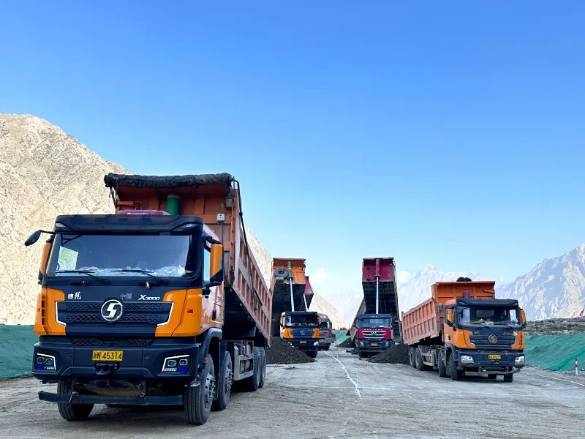

9月11日上午,G219线昭温EPC三标路基试验段开工仪式正式启动!施工现场鞭炮齐鸣,响彻云霄的机械轰鸣声拉开了昭温EPC三标路基正式开工的帷幕。
国道219线昭苏至温宿公路建设项目第ZWSJ-1~3合同段设计施工总承包第ZW-3标段位于阿克苏地区温宿县及拜城县,标段全长41.506km,因沿河两岸均为临崖地势、泥石流冲击地带,路线按照双向双车道二级公路标准设置,设计速度80公里/小时。主要工作内容包括路线、路基、路面、桥涵、隧道、防护、路线交叉、交通安全设施、交通工程、景观、绿化等工程的设计与施工。
自项目进场以来,施工方以提质增效、价值创造为重点,精心部署、统筹规划,强化调度与执行,严抓进度、质量、安全三个管理目标。
6月30日,临建工程正式开工,青年突击队冲锋在临建建设“最难点”,发挥责任担当,克服工作生活条件艰苦、通信不便及气候恶劣等因素,人人争分夺秒抢抓工期,加班加点赶超进度,顺利完成项目驻地标准化建设,为项目掀起大干施工高潮奠定了坚实基础。
近日,国网阿克苏供电公司联合国网温宿县供电公司启动G219线昭苏至温宿公路建设项目电力迁改工程,为G219线昭苏至温宿公路顺利建设奠定了坚实基础。
此次启动的电力迁改工程涉及5条迁改线路,其中110千伏线路迁改3处,共计2.142公里,新建13基杆塔,拆除11基杆塔,35千伏线路迁改5处,共计3.09公里,新建23基杆塔。
